Beräknad ventilation: regelbundna referenser och prov

25-08-2018
Ventilation

Vad fungerar kan innehålla uppskattningar för installation av ventilation? Vilka är konsumtionshastigheterna för extramaterial och kostnader för arbetstimmar? Finns det några standarder för dessa kostnader? I vår artikel kommer vi att försöka svara på dessa frågor.

Något arbete börjar med dokumentation och budgetering.

Lista över arbeten

Till att börja med bestämmer vi vilka arbeten som kan inkluderas i beräkningen.

huvud

  1. Utveckling av projektet och förberedelse av projektdokumentation.

Obs! Projektet måste motiveras genom beräkningar som bekräftar prestanda och brist på uppsägning vid utförandet av det utformade systemet. Det är uppenbart att kunden inte bara är intresserad av effektivitet utan också med att spara egna medel.

  1. Vid behov - demontering av det gamla ventilationssystemet, partiell demontering av skiljeväggar, stansaxlar i tak.
  2. Installation av luftkanaler, luftintag och paraplyer och grillar.
  3. Installation av fläktar, filter, värmare, luftkonditioneringssystem och så vidare
  4. En separat punkt är uppskattningen för idrifttagning av ventilation.
Bilden fångar processen att felsöka och köra luftkonditioneringssystemet.

accessorisk

Utöver den faktiska installationen och demonteringen kommer utövaren att:

  • Transport av material och utrustning.
  • Lasthantering (inklusive användning av teknik, vars arbete betalas separat).
  • Byggandet av tillfälliga platser, skogar etc.
  • I frånvaro vid arbetets start en stabil strömförsörjning - leverans av byggarbetsplatsen med egen elproduktion.

Reglerande handlingar

Två dokument är användbara vid upprättande av en uppskattning:

  1. State elemental estimate norms (GESN), avsnitt 20. De gör det möjligt att uppskatta behovet av resurser (samma arbetstid, utrustningens varaktighet, antalet nitar etc.).

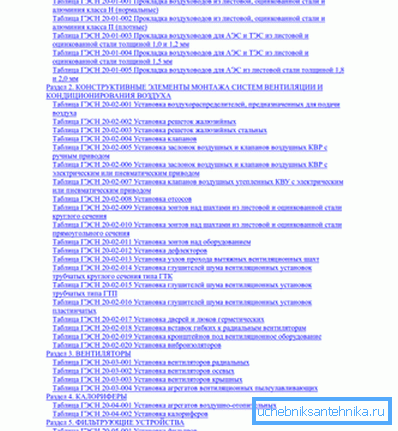

Fragment av innehållsförteckningen GESN.
  1. Federal Unit Pricing (PER), avsnitt 20. Detta innehåller den beräknade kostnaden för varje arbete som utförs under installation eller demontering. Priserna är rådgivande i naturen.

Obs! Förutom PFR finns det även Territorial Unit Prices (TER) som är skräddarsydda för de specifika lokala förhållandena (logistik, vägförhållanden, säsongs temperaturer etc.). Som en motivering för budgeteringen kan användas som FER och TER.

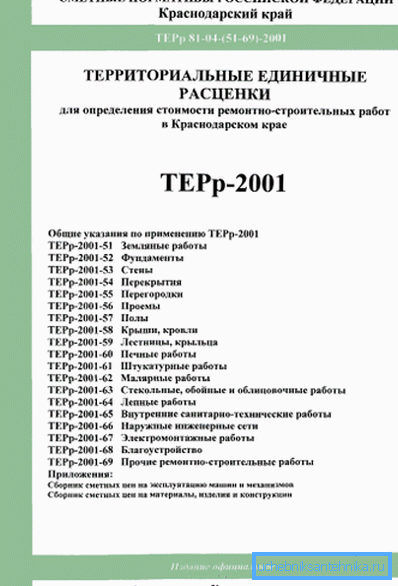

TER standarder för Krasnodar Territory.

Vi ger korta utdrag från båda dokumenten.

GESN

Enligt detta dokument krävs följande resurser för att lägga en luftkanal med en total väggarea på 100 m2 med en väggtjocklek på 0,5 mm och en diameter på upp till 200 mm:

Typ Antal
Arbetstid 167,86 man-timmar
Arbetskraftskostnader maskinister 1,3 man-timmar
Hand winch driftstid med dragkraft upp till 2 ton 0,39 maskintimmar
Arc svejseoperationstid 1,79 bil timmar
Driftstiden för en lastbil med en lyftkapacitet på upp till 5 ton 0,78 maskintimmar
Kranens varaktighet med en kapacitet på upp till 10 ton 0,52 maskintimmar
Metallförbrukning för kanalväggar 100 m2
Konsumtion av byggbultar, brickor och muttrar 0,015 t
Förbrukning av svetselektroder 0,00045 t
Tätning av mastikförbrukning 0,00501 ton
Asbestsladdförbrukning 0,00089 t
Gummi packning konsumtion 8 kg

FER

Men de uppskattade kostnaderna, på grundval av vilka den lokala uppskattningen för ventilation är sammanställd, är från federala enhetspriser för 2001. Samma luftkanal med en väggtjocklek på 0,5 mm, med en yta på 100 m2 och med en diameter på upp till 200 mm, kommer att fungera som modell.

Kostnadskategori Värde och enheter
Totala direkta kostnader 2050, 56 rubel
Ersättning till arbetstagare 1467 rubel
Maskinoperation 134,14 rubel
Ersättning till maskinister 7,02 rubel
Kostnader för oklarade material 449,2 rubel

För att klargöra: Materialen som ingår i projektet är ett separat utgiftsposter. Orecconerade material är till exempel ersättning av en svejsermaske med oavsiktligt krossat glas eller bruten fläns av en justerbar skiftnyckel under en screed. Eftersom det mesta av installationsarbetet sker med hand, med hjälp av handverktyg, kommer den mänskliga faktorn att vara huvuddelen av oregistrerade kostnader.

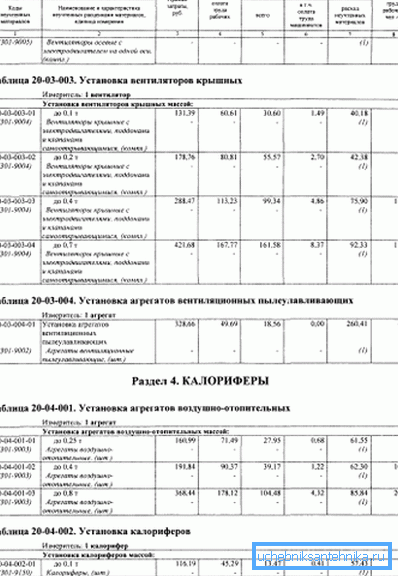

Sida FER 2001-20.

prov

Vi hoppas att instruktionerna för budgetering i allmänna termer är begripliga för läsaren. Undersök nu provet. Ett exempel är uppskattningen av ventilationsanordningen som sammanslagits av det Moskva-baserade företaget Smeta-Moscow. På grund av det begränsade räckviddet i vårt material presenterar vi bara ett kort utdrag ur texten.

Positionsnummer Motivering (kod och nummer på lagstiftningsdokumentet) Utgiftspost Antal Totalkostnad för betalning, rubel Kostnaden för att driva maskiner, rubel Kostnaden för arbetskraft, manstimmar
1 TER 20-06-002-01 Installation av standardkammare med en kapacitet på upp till 10 000 m3 / timme utan bevattningssystem 1 1045,98 155,29 50,27
2 TER 20-03-001-02 Installation av en radiell fläkt som väger upp till 0,12 ton 1 180,28 21 10,35
3 TER 20-02-019-01 Installation av fästen för ventilationsutrustning (100 kg produkt) 0,08 1316,68 16,05 0,55
4 TER 20-02-003-10 Montering av ventilationsgaller 150x150 mm i stålventiler 15 36,1 8,38 18,45
5 TER 20-01-001-02 Placering av aluminium eller galvaniserade luftkanaler med en tjocklek av 0,5 mm och en omkrets på upp till 600 mm (100 m2 yta) 0025 3123,92 216 4,83
6 TER 20-01-001-03 Placering av aluminium eller galvaniserade luftkanaler med en tjocklek av 0,5 mm och en omkrets på 800, 1000 mm (100 m2 yta) 0,36 2890,74 172,91 63,63
7 SPV-300-9066-1 Galvaniserade stålluftkanaler med en tjocklek av 0,5 mm (m2) 38,5 9799

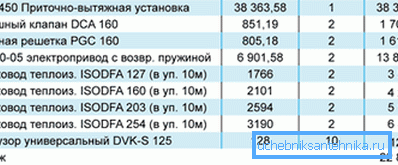

Ett annat exempel på extremt förenklade uppskattningar.

slutsats

Vi hoppas att vårt material kommer att hjälpa läsaren att orientera sig i beräkningen av beräkningar. Som vanligt hittar du ytterligare information i bifogad video i den här artikeln. Lycka till!
