Hur man gör vatten från en brunn för året runt användning

08-08-2018
Vattenförsörjning

Många utvecklare som byggde en brunn på en landsbygd, tänker förr eller senare om att genomföra ett vattenförsörjningssystem direkt till huvudbyggnaden någon gång efter byggandet. För detta ändamål rekommenderas det att använda vinterversionen, vilket innebär att man placerar rörledningar på ett visst djup. Det vill säga elementen måste vara i det icke-frysande lagret.

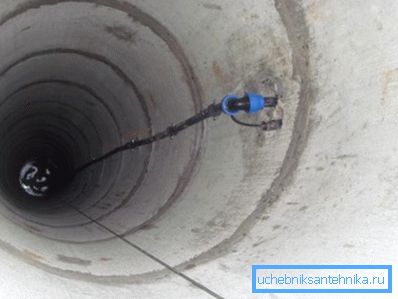

Bilden visar VVS i den vanliga brunnen.

Fördelar med denna metod

Brunnen är en hydraulisk struktur som möjliggör utvinning av grundvatten. När den är uppbyggd i marken är en vertikal urtag, vars väggar är förstärkta med olika material.

Det här alternativet har många positiva aspekter.

  • Möjligheten att bygga med egna händer gör att du kan göra utan att engagera specialister från utsidan, vilket innebär att det finns betydande besparingar.
  • Priset på de material som används är inte särskilt högt, vilket resulterar i billiga men ganska effektiva hydrauliska strukturer.
  • Systemets oberoende från yttre faktorer ger möjlighet att genomföra underhålls- och reparationsarbete vid en lämplig tidpunkt.
  • Efter installationen är det inte nödvändigt att betala för volymen vatten som används, men det kommer fortfarande att finnas några kostnader under driften.

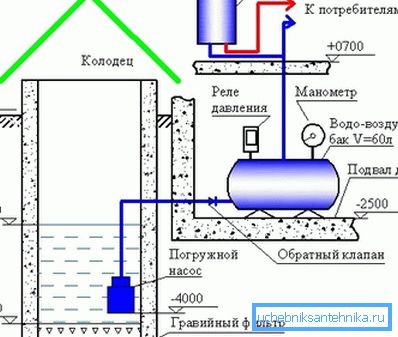

Ungefärligt system för vattenförsörjning.

OBS! Till skillnad från en artesisk brunn är kostnaderna för att bygga en hydraulisk konstruktion av denna typ mycket lägre. För att extrahera vattnet är det tillräckligt att installera en lågkapacitets djupbrunnspump.

Bashändelser

Efter att ha blivit bekant med fördelarna med detta alternativ är det nödvändigt att utarbeta mer detaljerat hur man självständigt utför vattenförsörjning från brunnen till huset. Varje fas måste övervägas separat för att bättre förstå processen. Inledningsvis antas att den hydrauliska strukturen redan existerar på markritningen.

Systemdesign

När ett nätverk byggs för att förse strukturen med vatten är korrekt projektutformning en viktig punkt. Varje objekt har sina egna egenskaper, följaktligen, om vissa regler inte följs, förekommer all slags svårigheter.

Nedan följer huvudstegen.

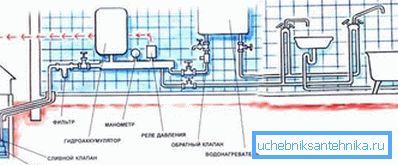

Eyeliner rör till huvudenheterna.
  1. Först identifieras vissa krav för kommunikationssystem, liksom deras driftsparametrar.. Teknisk utvärdering utförd på konstruktionsstadiet möjliggör förbättring av nätets kvalitetsegenskaper, vilket minskar kostnaden för framtida reparationer.
  2. Därefter beräknas den totala vattenförbrukningen och mängden enskilda noder.. Korrekta beräkningar kommer att förbättra systemets effektivitet. Dessutom kommer en detaljerad studie att ge möjlighet att tillhandahålla varor med ökad belastning för att utföra distributionen.
  3. Därefter utarbetas ett diagram över hela nätet där huvudelementen och noderna kommer att reflekteras och en uppskattning med ungefärliga kostnadsberäkningar. Vid detta tillfälle måste du bestämma vilka material och utrustning som används.

Varning! Innan du lägger vattenförsörjningssystemet från brunnen till huset är det nödvändigt att bekanta dig med punkterna i SNiP 2.04.02-84, där grundläggande information om de externa näten anges.

Pipeline Laying

Arbetsmiljön levereras med ledande element i form av rör av metall eller polymermaterial. Metallplastprodukter installeras oftast, eftersom de är resistenta mot kemiska och mekaniska influenser.

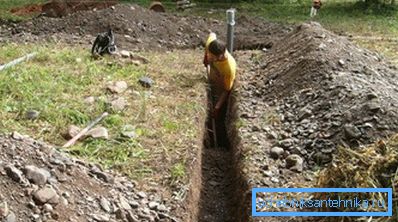

Gräva grävar för att lägga element av vattenförsörjning.

Först grävas en gräv, vars djup kommer att överskrida markens frysning. Annars kan på vinterns tid frysa in vatten i rörledningarna. Men när du använder en speciell kabel är det här avståndet ganska realistiskt att förkorta, särskilt när det gäller regioner med kallt klimat.

Vid behov är observationsbrunnar anordnade. De är vanligtvis placerade på platser där filialen vänder, avviker eller fördjupar. Med hjälp kan du nå svåra platser.

Nedan diskuteras hur man lägger en brunn under vattenförsörjningen för underhåll och inspektion av viktiga komponenter.

  1. Det första steget är att förbereda en grop 11 m. Djupet ska vara 30-40 cm mer än frusen i en viss region. På botten krävs att man häller ett lager av sand 10-15 cm.
  2. I andra etappen läggs grunden av betong, som kommer att kunna stå emot muren. Stiftelsen kan göras i form av ett tejp eller en fast plattform.
  3. Därefter byggs väggarna med en tjocklek på en tegel, det vill säga 250 mm. Elements läggs av alternerande skedar och rumpor tills strukturen når toppen.
  4. I sista etappen läggs golvplattan med luckan direkt på sidoväggarna på strukturen.

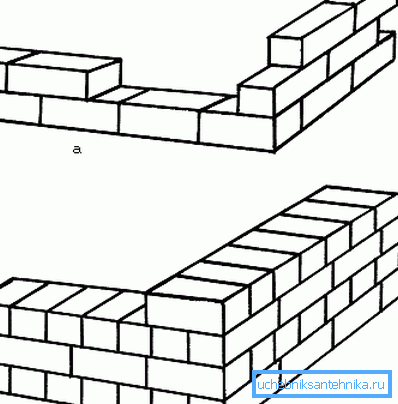

A - ligger i halvsten, B - ligger i en tegel.

Var uppmärksam! Innan nummerering av brunnar i vattenförsörjningsnätet är det nödvändigt att beräkna deras totala antal och syften. Rörledningar kan grena inte bara horisontellt, men också vertikalt på platsen.

Efter monteringen av betraktningsstrukturerna överförs de till den omedelbara rörläggningen i den beredda grävningen. Inne i brunnarna är elementen anslutna med hjälp av justerbara eller dockningsbeslag, beroende på situationen. De vanligaste delarna är kompressionstyp.

För vattenintag från brunnen görs ett hål motsvarande vattenrörets diameter.

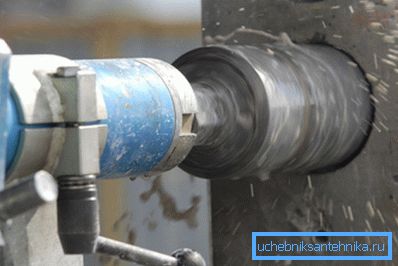

Gör ett hål genom diamantborrning.

Nedmonterbar pumpinstallation

Hydraulikenheten för pumpning av vätska är upphängd med en speciell kabel. För fasthållningselementet är ramverket vanligtvis gjord av stålhörn och placerat på betongringar. Fixering utförs med ankare.

Pumpen är placerad i änden av rörfragmentet med vilken den kommer att fogas till hörnet. Därefter lindas kabeln för anslutning till det elektriska nätverket. En utloppsventil är installerad vid uttaget, vilket skyddar systemet mot det motsatta flödet av vatten.

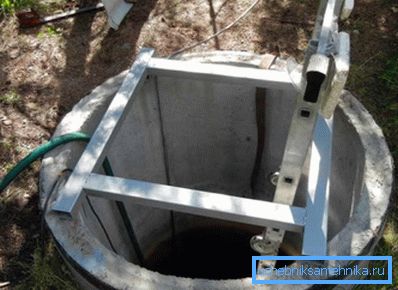

Metallram för att hålla nackhålet.

En mässing eller plastkoppling är ansluten till backventilen, till vilken själva röret är fixerat. Elektrisk kabel är fäst på den med isoleringsband. Den monterade strukturen sänks ner i brunnen. Tändarens kant förenas med metallramen.

Därefter måste den horisontella delen av rörledningen dockas med den horisontella delen med hjälp av ett vinkelelement. När det gäller elkabeln kan den direkt hämtas genom toppen eller gå in i en beredd gräv. (Se även artikeln Vattenförsörjning för vattning i landet: funktioner.)

Utrustningens installationsprocess

Pumpautomatisering ska vara så bekväm som möjligt, så en hydroaccumulator installeras, som är en speciell behållare, delvis fylld med vatten. En viss volym är luft. När vattnet blir mindre, minskar trycket, och när nivån stiger, vice versa.

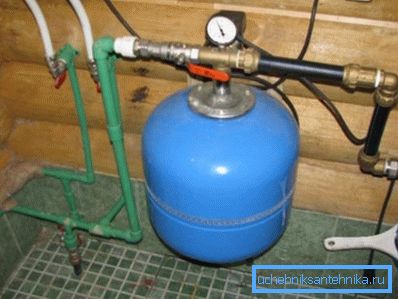

Det ser ut som en liten hydroaccumulator.

En sådan anordning är en övergångspunkt mellan konsumenten och källan. Ju större membrantanken är, desto mindre kommer det att bli en elektrisk pump, vilket innebär att sannolikheten för dess misslyckande minskar avsevärt. Tankkapaciteten varierar vanligtvis från 50 till 200 liter.

Installationen av enheten utförs inomhus, vilket är nödvändigt för att förhindra sannolikheten för att vätskan fryser. Enheten gör att du kan lagra upp en viss mängd vatten vid strömavbrott, medan pumpen inte fungerar.

Kontrollelementet är en tryckbrytare, som låter dig slå på hydraulaggregatet när mängden vätska minskar och stänger av när tanken fylls. Elektromagnetisk produkt installeras ovanpå pumpen i vågrätt läge.

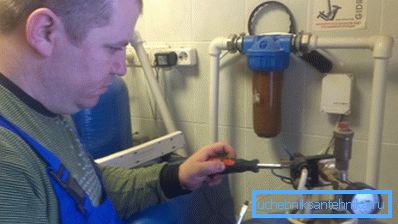

Processen för att ansluta tryckbrytaren.

Systemtestning

Efter anslutning av utrustningen är det nödvändigt att verifiera driften av vattenförsörjningsnätet. Om alla delar fungerar ordentligt, och rörledningarna läcker inte, kan du utföra det slutliga arbetet.

Ledande element är inslagna med geotextil och täckt med ett lager av sand. Den resulterande hagen är täckt direkt med jorden som avlägsnades tidigare. Manholes installeras på eventuell mangan i vattensystemet.

Slutlig del

Många utvecklare tänker på hur man gör ett sommarvattenförsörjningssystem från en brunn för att bevattna en grönsaks trädgård och leverera hushållsbyggnader med vätska endast under den varma säsongen.

I det här fallet kan du vägra att fördjupa rörledningarna och installera ytterligare utrustning. Installationsprincipen förblir dock densamma, vilket återspeglar denna instruktion. Du kan läsa detaljerna i videon i den här artikeln.
