Hur man gör en brunn i landet

15-10-2018
Vattenförsörjning

Källan för rent vatten är en hälsorisk. Oftast vid dachaplotterna kan man bara drömma om centraliserad vattenförsörjning. Hur är det i denna situation? En av de rationella besluten - brunnsarrangemanget. I den här artikeln kommer vi att diskutera hur man gör en egen brunn i landet med egna händer, vi kommer också att visa bilder och videoinstruktioner för att installera brunnen.

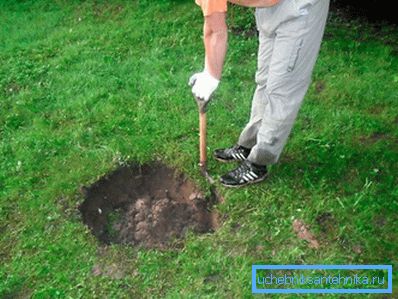

Marktest

Utvärdering av marken i stugan

Aquifers ligger väldigt ojämnt, så du borde inte planera en plats för framtiden väl, baserat endast på rekommendationer från lokala tidtabeller eller visionärer med en vinstock. En mer tillförlitlig indikator på djupet av vattnet är naturen. Vi anger de mest karakteristiska tecknen:

  • På en viss plats i dacha växer träd som pil, björk och alder.
  • Gräset i närheten av underjordiskt vatten är ljusare och mer saftigt.
  • På de tidiga sommarmorgnarna virvlar sig dimma över samma plats.

Om alla tecken finns finns, utför sedan utforskande borrning, för vilken den vanliga trädgårdsskruven är lämplig. Redan på ett djup av ca 10 m kommer allt att bli klart om vatten dyka upp i brunnen, det betyder att placeringen av akvarifer är korrekt inställd.

Eftersom djupet av en prospektering är väl medeltal 6-10 meter, är det nödvändigt att möjliggöra möjligheten att öka längden på borren.

Du kan också använda sådana indirekta skyltar som brunnsplatsen på grannarna (avståndet mellan dem är inte mer än 50 mm), liksom platsen för terrängens vikar - det är mycket mer sannolikt att detekterar vatten i låglandet än på kullen. Du bör inte omedelbart påbörja det förberedande arbetet med arrangemanget av brunnen på den plats som valts för detta.

Enligt hygienbestämmelserna bör dricksvattnet placeras på ett avstånd av mer än 30-40 m från sådana strukturer som cesspools, filter-sump, toaletter och andra källor till potentiell vattenförorening.

För att vara säker kan vattenprover skickas till experter för analys: de kommer att kunna bestämma dess lämplighet för att dricka.

Det är ingen hemlighet att kemisk och livsmedelsproduktion som ligger nära ett visst område kan orsaka dålig vattenkvalitet, till exempel ett högt innehåll av tungmetallsalter (bly, kadmium, etc.).

Välj typ av brunn

Välj typ av brunn

Hur man bygger vattenintag på dacha beror på grundvattnets djup: om de finns på ett djup av 10-15 m kan du gräva brunnen själv, annars behöver du ställa in för att borra en brunn.

För dricksändamål, i de flesta fall, det så kallade "högvattenröret", vars vatten innehåller en betydande mängd mekaniska föroreningar, är inte lämplig. Sådant vatten måste filtreras under en lång tid, brunnets flödeshastighet (dess dagliga uteffekt) förväntas vara låg, och pumpen installerad i en sådan brunn kommer snabbt att misslyckas.

Därefter fastställa graden av densitet i jorden. Att självgräva en brunn på lätta jordar är farligt: ​​blockeringar och kollaps är möjliga. Därför väljer de inte, med flera boendealternativ, den som ligger närmare sommarstugan, men den där marken är tätare.

Nästa fråga som måste bestämmas är valet av minens geometri: rund eller kvadratisk i plan. Den första varianten är mer teknologisk, under vilken det är lättare att plocka upp betongringar. Älskare av traditionella brunnar kommer att begränsas till ett fyrkantigt spets med tält och stall.

Förberedande arbete

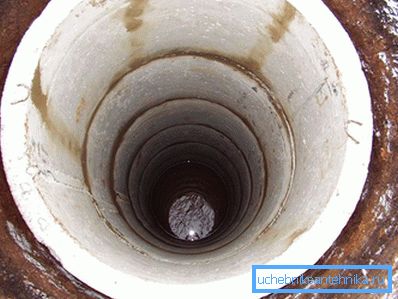

Hur man bygger en brunn

Det förberedande arbetet utförs i följande ordning:

  1. Vid ungefärligt djup av akvariet förvärvas det erforderliga antalet betongringar (helst med en marginal av ett element).
  2. Krossad sten, sand och grus införs, vilka är nödvändiga för att fylla mellanrum mellan gruvens väggar och ringens yttre ytor, liksom för uppbyggnaden av ett bottenfilter.
  3. Om det är nödvändigt planeras mark på platsen för brunnskonstruktionen: sluttningar på mer än 3% är oacceptabla.
  4. Tätningsmaterial är inköpt för att isolera enskilda delar av ringarna. Harthäftad hampa är lämplig för dessa ändamål, även om du också kan använda vanlig cementmortel som är täckt med vattentät kitt från ovan, men processen att gräva gruvan kommer att sakta ner.

Grävning och konstruktion av brunnen görs bäst i augusti-september, när grundvattennivån är den lägsta.

Glöm inte de grundläggande säkerhetsreglerna. Arbetet utförs med hjälp av skyddshjälmar, höga gummi stövlar, säkerhetskabel och alltid tillsammans, alternerande med så att den totala tiden i minskarmen inte överstiger två timmar.

Arbetssekvens

Arbetssekvens

Efter att ha markerat platsen för framtida min, utför de den till ett djup som är tillräckligt för installationen av den första av ringarna. Ringen är installerad strikt vertikalt och så att den sticker ut över jordens beredda yta till en höjd av minst 100 mm. Gruvans axel gräver till betongringen med ett tillägg på 300-500 mm för att ordna sängkläder och brunnsöppning. En andra ring är installerad på toppen, vilken är säkert fastsatt på den föregående. Gruvan i gruvan fortsätter att grävas koniskt så att bagens yttre omkrets är lägre än sitt centrum: i det här fallet sätter den första ringen under gravitationens verk in i marken (för tunga marker väljs den noggrant under ringen och successivt längs hela generatorn).

När akvariet nås fortsätter grävningen av gruvan tills vattenskiktet i botten når ett djup på 400-500 mm. Därefter avlägsnas vattnet, och brunnen, täckt med presenning, lämnas i 12-14 timmar.

Utvinningen av vatten från gruvan fortsätter tills botten är ren och vattenfåren är väldefinierade med blotta ögat.

Därefter är sandgrusfiltret upprättat (sand + grus + krossad sten) och en dag senare kontrolleras vattennivån som uppstått under filtret. Det ska vara minst 1,5 m. Om denna nivå uppnås kan du ordna dumpning, huvuddesign väl och installation av ett brunnhus med en pålitlig lucka och tak.
