Som ni vet är vattenförsörjningen en viktig aspekt av bekvämt boende i ett hus eller i stugan. Men utan ett effektivt dräneringssystem är det omöjligt att helt använda vatten. Därför kommer vi på det mest detaljerade sättet att överväga frågan om hur man gör en avlopp bra med våra egna händer.
Många tror att denna typ av arbete är mycket svårt att göra på egen hand. Faktum är att allt är ganska enkelt, men alla operationer är mödosamma på grund av den stora mängden jordarbeten. Men om du har önskan och helst assistenterna tar allt arbete 1-2 dagar.

Förberedande aktiviteter

I detta skede utförs arbete främst för att bestämma de optimala plats- och designfunktionerna:
- För att inte misstas med platsen är det nödvändigt att känna till kraven i SNiP 2.04.03-85. Detta regelverk handlar om alla frågor som rör externt avloppsnät och strukturer, och du bör definitivt studera om du gör en bra för avloppsvatten med egna händer.
- Så minsta avståndet från huset bör vara minst 3 meter, optimalt - 5 meter. Om det finns en brunn på platsen, kom ihåg att du kan skölja av avlopp inte närmare 30 meter från källan, annars finns det stor risk för förorening av dricksvatten.
- Om du har ett system med två eller flera brunnar, kom ihåg att avståndet mellan dem inte får överstiga ett värde på 12 meter.
- En annan viktig notering är att vid rotering av avloppsrören är en roterande brunn nödvändigtvis anordnad, annars kommer det att finnas en stor sannolikhet för blockering på denna plats.
- En faktor som många inte tar hänsyn till, men som är mycket viktigt - bekvämligheten av ingångspumputrustningen. Annars kommer din gräsmatta eller grönsaks trädgård minst en gång om året att bli bortskämd av utrustningens hjul, vilket du ser är helt oönskat.
- Beräkningen av systemets volym är ganska enkel: i regel står cirka 150 liter per dag för en person, därtill lägger avloppet från hushållsapparater som förbrukar vatten. Så, för en familj på 4 personer, är det dagliga värdet 700-800 liter. Denna siffra multipliceras med 3 - det resulterande värdet är den erforderliga volymen av avloppsvatten, i vårt fall är det cirka 2500 liter.
Nästa är att bestämma konstruktionen av strukturen. Om flödet överstiger 1 m3 per dag behöver du en sluten systemanordning, eftersom det finns stor risk för förorening av grundvatten, vilket är mycket oönskat. Numera finns det progressiva rengöringssystem som gör det möjligt att rengöra avloppet med hjälp av bakterier, men de är inte tillämpliga i fall där avfall slås samman i systemet med kemiska och rengöringsmedel.
Inspektions- och vridbrunnar kan vara små i storlek och botten av dem måste vara betong. Dessa strukturer utför funktioner för kontroll av systemet och fungerar som ett slags försäkring vid blockeringar.
Var uppmärksam! Kom ihåg att avloppsvattnet inte ska vara tätt stängt, vilket kan orsaka en obehaglig lukt. Detta bör inte glömmas när du väljer objektets plats.

Monteringsarbete
Byggandet av avloppsbrunnen kan bestå av en enda sektion eller av ett helt system.. Som noterats ovan beror det på mängden avfall per dag. Alla händelser är indelade i flera steg.
Transport och bosättning
När du börjar arbeta måste du ha alla nödvändiga komponenter:
- Betongfat är antingen behållare av plast eller glasfiber.
- Avloppsrör och tillbehör till dem.
- Isolering för brunnar och rör (om nödvändigt).
Antalet element beräknas utifrån systemets egenskaper, medan det är vettigt att samråda med proffs, eftersom bristen på element är lika oönskad som ett överskott - det går knappt att returnera dem till säljaren.
Om du ska använda ett slutet system och köpa en färdig septiktank bör du läsa kundrecensionerna på en viss modell av rengöringssystemet. (Se även artikeln Plastavloppsbrunnar: hur man installerar sig själv.)

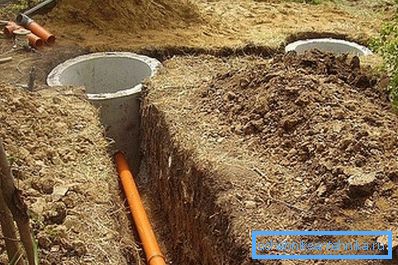

schaktning
Ingen instruktion behövs här - det är nödvändigt att gräva en eller flera grävar i enlighet med storleken på avloppskonstruktionen. För dessa arbeten kan du locka jordbearbetningsutrustning, men i extrema fall kan du hantera dig själv, det viktigaste är att bjuda in tillräckligt med assistenter.
Glöm inte heller grävarna under röret. Deras djup bör ligga under jordfrysningsgraden i din region under den kallaste delen av året. Om röret ligger högre ska det isoleras med ett speciellt skummaterial som skyddar systemet. Och glöm inte att rören ska ligga med en lutning på ungefär 3 grader eller 1-2 centimeter per 1 linjär mätare.

Om systemet är stängt, hälls råvaror i ett lager av ca 40 centimeter, och ett betongskikt placeras på toppen. Det är också bättre att ordna en kudde av grus eller murar och under rören.
Anordningen av en septiktank av betongringar
Detta är för närvarande den mest populära konstruktionen av avloppsbrunnar på grund av flera faktorer:

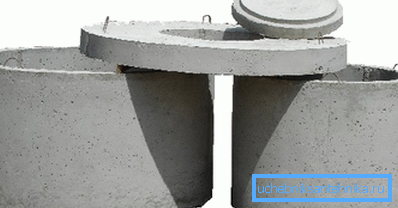

- Låg systemkostnad - ringar kan köpas överallt till ett rimligt pris. De kommer att levereras till din webbplats med speciell transport. Men det bör komma ihåg att massan av sådana strukturer är stor nog, så det är bättre att locka ut utrustning för att lägga elementen i marken.
- Enkelheten hos enheten och hög effektivitet i systemet. Högteknologiska rengöringssystem är mycket svårare att installera och mer krävande att använda. Dessutom kan deras service resultera i imponerande belopp.
- Livslängden för betongbrunnar är flera decennier, och med snabb service ännu mer.

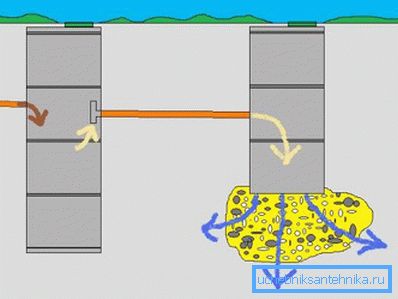

Om du har en brunn används vanligtvis två betongringar, vars botten ska vara med hål i hela området, om det inte finns några färdiga alternativ borra dem (diametern ska vara 5-6 cm i 10 cm steg).
Vidare fylls hela fatet med grovkornigt tvättat grus både från insidan och utsidan på ett avstånd av 1 meter från ringen. För effektivare drift rengörs avloppsringen en gång per år, och dräneringsringen rengörs en gång vart tredje år och gruset måste bytas ut. (Se även artikeln Filtreringsbrunn: funktioner.)
Tips! Glöm inte om väderbeläggningen av den övre ringen, så att det kommer att förhindra de negativa effekterna av låga temperaturer på betongen och förlänga dess livslängd.
slutsats
Det är ganska enkelt att utrusta en avlopp med egna händer. Det viktigaste är att följa alla krav på byggkoder och utföra arbete på det sätt som krävs av tekniken. Videon i den här artikeln hjälper till att bättre förstå några av funktionerna i systemet.
